Когда замерять встроенную мебель: до чистовой отделки или после
- Короткий ответ: это два разных этапа
- Что решают ещё до чистовой отделки
- Когда можно фиксировать размеры для производства
- Три узла, где порядок работ особенно важен
- Что должно остаться после финального замера
- Честно: если ремонт уже закончен или замер сделали рано
- Вывод
- Доверяйте профессионалам: как мы в «Бруно» подтверждаем готовность проекта к замеру
- Что можно посмотреть перед заказом
- Подготовьте пять вопросов для обсуждения проекта
Бригада уже готова ставить потолок и плинтус, а встроенный шкаф пока существует только в подборке референсов. Если впервые заняться мебелью после отделки, розетки и примыкания придётся подстраивать под готовое помещение. Если слишком рано отправить размеры в производство, сама отделка может изменить геометрию ниши. Выход — разделить проектирование и финальный замер.

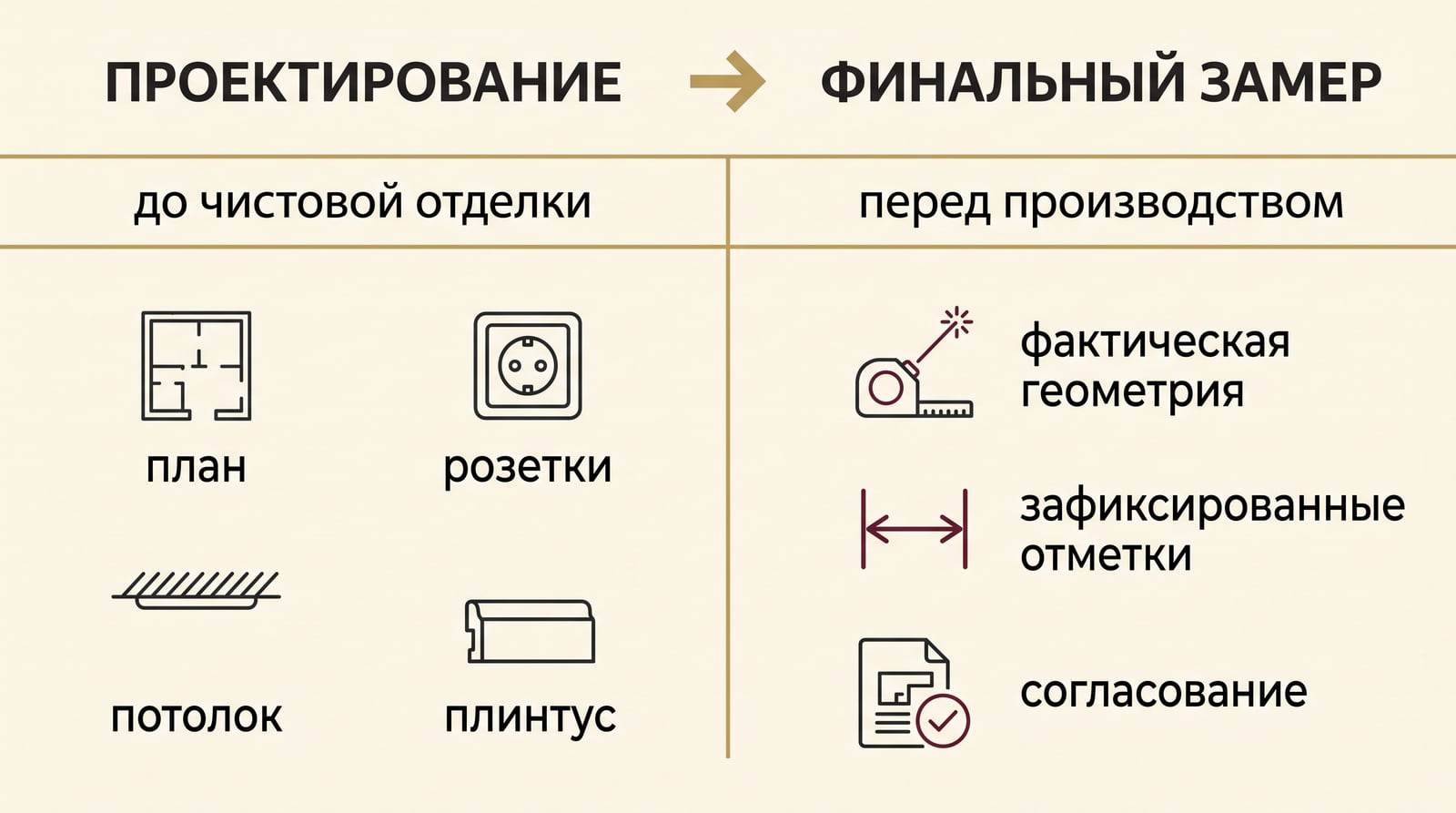

Короткий ответ: это два разных этапа
Продумывать встроенную мебель лучше до чистовой отделки. В этот момент ещё можно согласовать границы ниши, потолок, выводы электрики, освещение, плинтус и открывание соседних дверей. Но размеры, по которым детали пойдут в производство, безопаснее фиксировать тогда, когда все влияющие на мебель поверхности либо уже готовы, либо однозначно закреплены в проекте и больше не изменятся.
Это не правило «замер только после полного ремонта» и не заявление о едином внутреннем регламенте BRUNO. Для читателя полезно разделять две задачи:
- Предварительный обмер и проектирование отвечают на вопрос, как мебель должна взаимодействовать с помещением.
- Финальный замер фиксирует фактическую геометрию и условия монтажа перед запуском заказа.
Одной ширины стены для проекта недостаточно: нужно учесть технику, коммуникации, проёмы, потолок, трубы, вентиляцию, розетки, подоконники и выступы. Подробнее о том, как размеры связывают с техническими решениями перед производством, читайте в статье о конструкторском этапе.
Что решают ещё до чистовой отделки
На раннем этапе не нужно угадывать окончательный размер каждого фасада. Нужно снять неопределённость там, где ремонт и мебель зависят друг от друга:
- где начинается и заканчивается мебельная композиция;
- какие секции и сценарии хранения действительно нужны;
- как будут открываться распашные, раздвижные или подъёмные элементы рядом со стенами и дверями;
- где понадобятся питание, выключатель и доступ к обслуживаемым элементам подсветки;
- как потолок, карниз, плинтус и наличники встретятся с корпусом;
- какие коммуникации нельзя перекрывать мебелью.
На этом этапе уже полезно подготовить эскиз и визуально проверить пропорции. На странице 3D-проектирования BRUNO описаны согласование эскиза, визуализация и внесение правок до оформления заказа. Такая картинка помогает увидеть композицию, но не заменяет размерный документ и проверку монтажных узлов.
Когда можно фиксировать размеры для производства
Ориентир — не слово «чистовая», а готовность каждого элемента, который меняет размер, примыкание или доступ.
| Что влияет на мебель | Что должно быть известно к финальному замеру |
|---|---|
| Пол | Итоговый уровень и состав покрытия либо неизменяемая проектная отметка |
| Стены и ниша | Фактическая геометрия готовых плоскостей либо согласованное решение по выравниванию, доборам и фальшпанелям |
| Потолок и карниз | Тип, высота и способ примыкания; для натяжного потолка — согласованный порядок работ |
| Плинтус | Профиль, толщина и решение: доводить до мебели, прерывать или подрезать |
| Розетки, подсветка и вентиляция | Точные зоны размещения и доступ для подключения или обслуживания |
| Двери, окна, радиаторы | Реальные выступы, наличники и траектории открывания рядом с мебелью |
Если один из этих элементов ещё изменится, это не всегда запрещает замер. Но изменение нужно явно записать, назначить ответственного и проверить повторно до производства. Фраза «плинтус потом как-нибудь обойдём» без согласованного решения — уже источник риска.
Три узла, где порядок работ особенно важен
Потолок
У встроенной мебели верхняя линия зависит не только от общей высоты комнаты. Важны фактический уровень, перепад, карниз, трек, светильники и способ примыкания. Поэтому мебельщик и подрядчик по потолку должны заранее понимать, где заканчивается зона каждого из них. Универсальную очередность без конкретного проекта обещать нельзя.
Стены и ниша
Ниша на плане может выглядеть прямоугольной, а в помещении иметь отклонения по ширине, высоте и плоскости. Задача проекта — не скрыть это красивым рендером, а выбрать понятный способ сопряжения: выравнивание, технологический зазор, добор или другое решение, которое подтвердит конструктор.
Электрика и открывание
Розетка за глухим корпусом, недоступный блок питания или фасад, которому мешает ручка соседней двери, — разные ошибки, но причина у них общая: проверяли внешний вид, а не сценарий использования. Поэтому в проекте отдельно проверяют траектории открывания, доступ к розеткам и обслуживаемым элементам.
Что должно остаться после финального замера
Хороший результат визита — не только цифры в переписке. До согласования заказа клиент и исполнитель должны сверяться с одной версией проекта, в которой можно проверить:
- размеры и опорные точки помещения;
- расположение проёмов, розеток, труб, вентиляции и других ограничений;
- способ примыкания к полу, стенам, потолку и плинтусу;
- направления открывания и возможные пересечения;
- материалы, цвет, фасады, ручки, внутреннее наполнение и аксессуары;
- что уже готово в помещении, а что ещё должен выполнить конкретный участник ремонта;
- дату и версию согласованного эскиза или спецификации.
До оформления заказа полезно проверить, что в договоре и согласованной версии проекта однозначно описаны этапы работ, цена, сроки и конечный результат — включая материал, цвет и аксессуары. Эскиз или спецификацию лучше согласовать в той версии, по которой заказ действительно пойдёт в производство.
Честно: если ремонт уже закончен или замер сделали рано
Готовая отделка сама по себе не проблема: её геометрию можно измерить. Ограничение появляется, если мебель требует решения, для которого уже не оставили место или доступ. Тогда приходится выбирать между изменением проекта, добором, локальной доработкой плинтуса или переносом доступной коммуникации. Какой вариант допустим, решают только после осмотра помещения.
Ранний замер может остаться полезным для компоновки и координации ремонта. Но если после него менялись пол, стены, потолок, проёмы или инженерные выводы, размеры следует перепроверить перед производством — иначе детали могут уйти в работу по уже неактуальной геометрии.
Вывод
Встроенную мебель стоит проектировать до чистовой отделки, а окончательные размеры фиксировать после того, как определены все влияющие поверхности и коммуникации. Не ждите завершения ремонта, чтобы впервые показать план мебельщику, но и не запускайте детали по предварительному обмеру, если геометрия помещения ещё изменится.
Доверяйте профессионалам: как мы в «Бруно» подтверждаем готовность проекта к замеру
Мы написали эту статью не для того, чтобы добавить тревоги в ремонт. Её задача — помочь вам понять, что уже можно согласовать и какие данные исполнитель должен проверить до запуска мебели.
На открытых страницах BRUNO можно проверить не только красивые изображения:
- на странице «Мебель на заказ» опубликована последовательность «консультация → замер → 3D-проект → производство → доставка и монтаж»;
- на странице встроенных шкафов компания пишет, что замерщик проверяет стены, потолок, розетки и трубы;
- на странице контактов опубликованы адреса двух московских салонов, режим работы и телефоны;
- опубликованные решения и отзывы о выполненных проектах собраны в разделе «Наши работы».
Публичные страницы не описывают единый порядок предварительного и финального замера для всех типов мебели. Поэтому статья не приписывает BRUNO такой регламент: последовательность работ, состав документов и готовность помещения нужно зафиксировать для конкретного заказа.
Не удалось загрузить отзывы. Посмотрите отзывы и выполненные проекты в разделе «Наши работы».
Что можно посмотреть перед заказом
Подготовьте пять вопросов для обсуждения проекта
Перед обращением соберите план помещения, несколько фотографий и описание текущего этапа ремонта. На консультации обсудите границы мебельной композиции, готовность пола и потолка, расположение коммуникаций, открывание дверей и версию размеров перед производством.
